为改善我校师生用水质量,南山区公共机构(建筑)供水设施提标改造项目(打包立项)(施工)Ⅳ标段深圳大学粤海校区标段,计划2025年5月19日至2025年6月19日在田径运动场西侧立功路口至田径运动场东侧汇研楼路段施工作业,施工期间拟对该段道路实施全封闭(如遇极端天气或特殊情况顺延)。
具体施工计划:
5月19日-5月20日:封路,管沟锯缝,人工探挖;
5月21日-5月22日:开始炮除路面面层;
5月23日-5月25日:清运混泥土块;
5月26日:管沟开挖;
5月27日-6月10日:管道安装、回填,水稳层摊铺;
6月11日-6月15日植筋,浇筑路面混凝土;
6月16日-6月19日混凝土硬化时间。
为了保障安全,施工期间请绕道通行,给各位师生的生活和出行造成不便,敬请谅解。
特此通知。

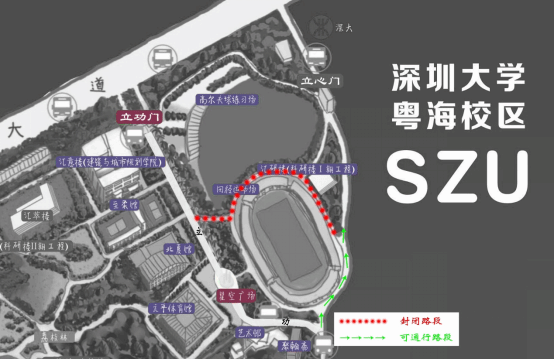

封闭区域和车辆绕行如下图:


施工单位负责人:赵工18664998769,汪工13823556885
后勤保障部:甘老师13392447075
后勤保障部
2025年5月16日
